      发布日期:2016年12月07日    浏览次数:5542

        一、 基本情况:

        1、 招标人:QY球友会体育(山东)轮胎有限公司(甲方)

        2、 招标内容及技术要求:详见附件

        二、 投标人的资格要求:

        1、投标人在法律上和财务上独立并能合法运作,具有法人地位和独立定立合同的权利。

        2、投标人具有良好的银行资信和商业信誉,没有处于被责令停业或破产状态,且资产未被重组、接管和冻结。

        3、投标人具有销售招标内容之中所列产品,2年以上良好的业绩。

        4、具有履行合同所必须的设备和专业技术能力,并能提供优质的服务。

        5、具有良好的商业信誉和健全的财务会计制度。

        6、法律、行政法规及招标文件规定的其他要求。

        三、   投标报名

        1、 报名时间:2016年12月12日前(上午8:00-上午12:00,下午13:00-17:00,法定节假日除外),逾期不再接受投标单位的报名。

        2、 报名地点:QY球友会体育(山东)轮胎有限公司采购部;山东省荣成市南山北路98号C楼207室。

        3、 联系人:徐黎明  联系电话:0631-7523330手机:15666303786

        4、 邮箱:lmxu@bestgoods.com.cn

        5、 报名同时必须提交的资料至少包括:

        a、 公司简介。

        b、 有效期内的企业法人营业执照副本及盖有公章的复印件。

        c、 有效期内的企业法人代表证明书或法人授权委托书(法人亲笔签名且盖公章,需原件)。

        d、 有效期内的组织机构代码证。

        e、 企业税务登记证复印件。

        f、 企业有关的认证合格证和资质证书并盖有公章的复印件。

        g、 企业近期的相近项目业绩表。

        上述资料请务必于2016年12月12日下午5时前快递到报名地点,逾期递交的资料不予接受。对于提供虚假资料的投标人,一经查明,取消其投标人资格。

        四、 发放标书:

        本次招标采取现场招标方式(参加招标人员必须到达现场),采取一次性开标,招标押金2万元(现金 ),没能中标者当场退回,中标者送交我公司财务部,切记索要收据,待验收合格后一次性退回,报价单必须加盖贵公司公章,否则视报价单无效,取消投标资格;谢谢合作!

        附件1:技术要求

        一、改造对象及范围:

        左侧正反包装置1套(包含带有三角胶推簧的推盘)。

        右侧正反包装置1套(包含带有三角胶推簧的推盘)。

        按照16英寸规格设计

        二、改造功能描述:

        1、重新制作正反包装置,胶囊反包组件采用原来的。新制作的正反包装置推盘气缸为一双行程气缸,其第二行程用于带动三角胶推簧推倒三角胶 。具体涉及零部件有:正包扣圈组件、推盘、支撑盘、支撑座、导杆支座、止退气缸、指形片、通气管、圆环座、丝杠、链轮、气缸及辅件等。具体连接尺寸,如:滑套、支撑座导轨滑块与床身的连接尺寸需要现场测绘。

        2、规格调整时指形正包组件的更换与调整:

        2.1、当成型轮胎轮辋直径规格变化时,指形正包组件的更换与调整:

        2.1.1指形正包组件的更换

        2.1.2指形正包组件的调整:应包括如下的调整,

        扣圈盘相对主轴同轴度/的调整

        扣圈盘相对主轴垂直度的调整

        扣圈盘相对成型鼓位置的调整

        指形片相对成型鼓位置的调整

        反包胶囊相对成型鼓位置的调整

        2.2、当成型轮胎轮辋直径规格不变时,指形正包组件的调整:

        只需调整扣圈盘、指形片、反包胶囊相对成型鼓的位置。

        三、改造要求:

        1、 适合14-18英寸所有规格胎胚成型要求,最大胶芯75mm,在满足上述规格的前提下,结构紧凑合理,保证操作、维修、规格调整、精度调整及更换工装的便利,较少的更换工装数量,正反包动作流畅、反包质量提高。更换轮胎生产规格时更加简单快捷。

        2、 尽量减少改造范围,以节约改造费用。

        3、 工装部分安装尺寸及结构尽量跟北京敬业一段成型机的相同,以便保证备件的通用。

        四、 成型规格和技术参数

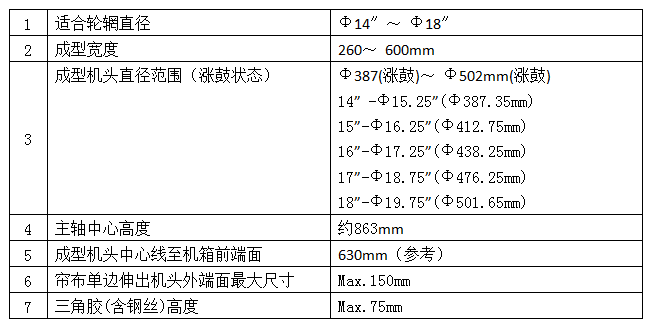

      1

        五、能源及工艺要求

        1.反包成型方式: 单反或双反或一正一反.

        2.气源: 0.6~0.7MPa

        3.适合工艺:冠包侧成型。

        六、设备精度

        1.1扣圈盘端面跳动: ≤±0.40mm(圆周)

        1.2扣圈盘与主轴同心度: ≤±0.4mm(圆周)

        七、电气控制系统:

        1、在原GE PLC基础上进行改造,人机界面系统采用原来的工控机系统。

        2、甲方提供原机PLC程序、界面程序,由乙方进行电气改造以及程序编写。

        八、气动控制系统:

        按改造功能要求对原有气动系统进行合理改造。

        九、安全装置:

        正反包装置增加保护性安全光栅

        十、设备配置、安装、调试、验收

        1、设备的配套件选择

        1)、气动元件的选择:

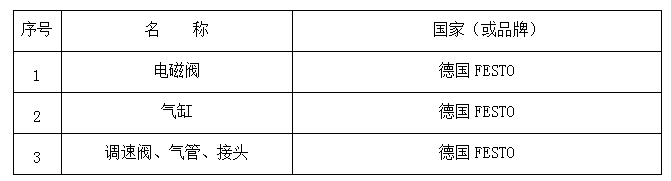

      1

        2)、设备颜色(设备的喷漆颜色按甲方确定的色标牌号进行)

        设备移动部件 桔色RAL2000

        2、技术资料的提供

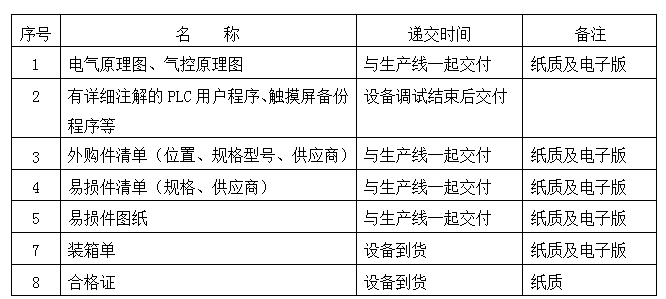

      2

        3、设备安装和试运转

          1)、设备由甲方负责安装,乙方负责指导,安装过程中必要的运输和吊装由甲方负责提供。

        2)、设备调试由乙方负责;甲方配备操作与维护人员协助,并提供必须的试车材料。

        3)、在设备、安装调试前和安装调试中乙方对甲方人员进行两次技术免费培训(操作维护保养等),使甲方技术人员掌握设备操作,以保证设备正常运行并能较为熟练地排除设备的一般故障。

        4、设备验收

        1)、验收过程:试车验收过程为连续72小时(如有设备原因间断1小时以上,应重新开始计时)负荷试车。

        2)、产品质量达到甲方企业内控标准。

        3)、选2种规格,各连续生产300条以上,成品的外观质量、动平衡、均匀性达到甲方企业内控标准。

        4)、改造后的各装置结构紧凑合理,保证维修、操作、更换规格及精度调整的方便,各部分动作合理,不产生干涉现象,设备运行平稳可靠,满足生产及工艺要求。改造后,设备效率提高,265/70R16 112T HA1、275/70R16 114T HA1或两规格的CSC302花纹规格,一段设备产能需达到144条/班以上,不得低于改造前设备的效率。

        5)、最终验收:

        (1)负荷调试完成后,因非乙方原因双方虽然未签订设备验收报告(最终验收),但设备在甲方投入满负荷生产三个月后,则视为甲方对乙方设备的最终验收

        (2)负荷调试完成后,因甲方生产安排等原因导致设备开机率不足无法持续生产,则该设备自负荷生产后,累计生产一万条轮胎则视为甲方对乙方设备的最终验收。

        (3)设备本身存在的设计、制作、组装及安装等问题而导致的带病生产的除外。

        十一、数量2台
